국책사업

줄줄새는 국가예산 혈세가 새고 있다.

토건종식3 2016. 2. 1. 20:08

[도로공사비 ‘거품’ 혈세가 샌다] 國道건설비 ‘뻥튀기’ 고속道보다 더 든다

 2005년 11월 6일부터

정부의 주먹구구식 도로 건설비 지출로 국민들의 혈세(血稅)가 낭비되고 있다. 6일 경향신문과 경실련이 공동으로 고속도로와 국도의 건설 비용을 분석한 결과 국도가 고속도로보다 훨씬 비싼 것으로 드러났다. 이는 정부가 건설비의 원가를 부풀리고 대기업에 유리한 입찰방식을 채택한 결과여서 시급한 개선이 요구되고 있다. 또 도로 건설 공사에서 낭비된 예산은 모두 대형 건설업체 등 재벌에만 돌아가고 있는 것으로 밝혀졌다.

이는 현재 건설 중인 안성~음성간 고속도로 등 7개 고속도로공사 설계예산서, 도급내역서, 하도급내역서를 통해 산출한 정부의 예산가격과 시장가격 단가(㎥당 공사 비용)를 지난 5월 경실련이 조사한 8개 국도 사업의 정부 및 시장가격 분석자료와 비교해 본 결과다.

분석 결과 고속도로 토공사(깎기, 운반, 쌓기공사 등 기초공사)에 실제 투입된 공사 종류별 평균 단가 합은 7,109원이었지만 국도는 1만1백27원으로 1.5배 가까이 높았다. 국도 공사비의 70.1% 가격이면 고속도로 공사가 가능하다는 결론이다. 암석 발파공사도 고속도로 공사비 단가는 3,547원이었지만 국도는 5,111원이었다. 덤프트럭 운반은 국도 단가가 2,812원인 데 비해 고속도로는 1,827원으로 조사됐다. 쌓기 단가도 고속도로는 662원이지만 국도는 736원이었다. 토공사 이외에 구조물공사 등은 고속도로와 국도의 공사 단가 차이가 미미했다. 이와 함께 고속도로 공사와 국도 공사의 시장 단가는 정부가 예산을 잡기 위해 산정한 설계가격보다 모두 절반 정도 싼 것으로 분석됐다.

이런 식으로 부풀려진 예산 거품은 대형 건설사 등 재벌에만 돌아갔다. 실제로 정부가 제시한 가격의 90% 이상 가격에 낙찰되는 턴키·대안(설계부터 시공까지 일괄하는 방식)입찰은 모두 삼성·현대·대우·대림·현대산업개발 등 시공능력 10위권 내 업체들에만 돌아갔다. 특히 2001년 이후 발주된 국도 사업은 19.0%(가격 기준)가 턴키·대안입찰 방식을 택해 7.8%에 불과한 고속도로 발주와 큰 차이를 보였다.

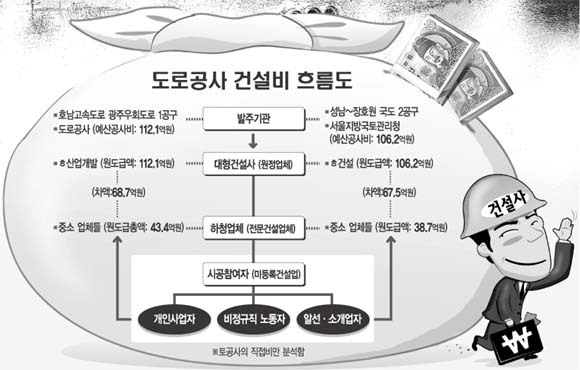

2002년 턴키 방식으로 성남~장호원(국도 2공구) 토공사를 수주한 ㅎ건설사는 토공사 직접공사비로 1백6억2천만원을 받았지만 하청업체들에는 38억7천만원에 도급을 줬다. 공사를 수주했다는 이유만으로 직접 시공도 하지 않으면서 직접 공사비에서만 67억5천만원의 이득을 챙긴 셈이다.

경실련 김헌동 국책사업본부장은 "국도가 고속도로보다 비싸게 건설되는 이유는 정부가 최저가낙찰제를 회피하고 공사비를 산정하는 과정에서 시장가격을 무시한 높은 원가를 적용하기 때문"이라면서 "정부가 시장가격을 제대로 반영시키기만 해도 수조원의 혈세 낭비를 막을 수 있다"고 주장했다.  〈기획취재부〉


[도로공사비 ‘거품’ 혈세가 샌다](上) 문제 많은 國道건설비 산정


이틀이 멀다하고 새로 뚫리는 국도의 평균 공사비가 고속도로보다 비싼 것은 정부와 업자가 결탁한 전형적인 예산낭비의 결과다. 경향신문이 경실련과 공동으로 조사한 자료분석 결과 재벌회사들이 주류를 이룬 원청사들의 폭리는 고스란히 국민들의 세부담으로 돌아오고 있다. 정부 당국의 무분별한 예산집행과 입찰경쟁에서 유리한 고지를 점령하고 있는 일부 재벌 건설사의 횡포로 국도공사비가 높아지고 있는 셈이다. 그렇다고 고속도로 건설에 있어 예산낭비가 없는 것은 아니다. 그 규모가 국도에 비해 상대적으로 적을 뿐이다.

◇고속도로보다 비싼 국도 건설단가=고속도로와 일반국도의 토공사 실제 단가(1㎥당 공사 비용)를 비교해 보면 고속도로가 30% 정도 싸게 이뤄지고 있다. 단가는 7개 공사의 공종별 하청가격의 평균값으로 산출한 것이다. 하청가격이란 원청사가 하청사에 지급하는 금액으로 하청을 받은 회사가 직접 시공에 참여하기 때문에 실제 공사비라고 할 수 있다.

토공사비(깎기, 운반, 쌓기 등) 중 절반 이상을 차지하는 암반작업(암석을 발파한 뒤 덤프로 운반하고 쌓는 작업)의 경우 고속도로는 원가가 6,036원이 드는 데 비해 국도는 8,659원이 소요된다. 즉 국도원가의 69.7%면 고속도로 공사를 할 수 있다는 얘기다.

흙을 깎아서 불도저로 운반하는 작업도 마찬가지다. 고속도로 원가는 1,073원이지만 국도는 1,468원이다. 국도가 고속도로보다 36.8% 비싸다.

◇토공사비가 비싸면 전체 공사비도 비싸="토공사에서 이익을 뽑지 않으면 바보소리를 듣는 게 업계의 불문율입니다. 나머지 구조물이나 포장공사의 이익률은 비슷하니까요."(ㅅ건설회사 직원)

도로공사비는 일반적으로 토공사 30%, 구조물(터널·교량)공사 30%, 포장공사 10% 등의 직접공사비와 관리비 및 이윤 등을 포함한 간접공사비 30%로 이뤄진다. 간접공사비는 직접공사비를 기준으로 일정 비율을 지급하기 때문에 직접공사비가 많을수록 금액이 높아진다.

토공사는 장비와 공법에 따라 변수가 크지만 나머지 공사는 고속도로나 일반국도나 정부의 원가계산방식을 그대로 적용하기 때문에 공사비 차이는 극히 미미하다.

실제로 구조물 공사 세부 작업의 단가를 분석한 결과, 고속도로나 국도의 시장원가는 거푸집 1만7천~1만8천원, 철근가공 조립(복잡) 28만~30만원, 콘크리트 타설 1만~1만5천원 선이었다.

간접비의 경우 직접공사비의 일정비를 주기 때문에 고속도로와 국도의 차이는 거의 없다. 그러나 정부가 산정한 국도공사의 간접비는 직접비의 34% 정도였다. 그러나 실제 하청업체에 지급된 간접비용은 6~7%에 불과하다.

◇부풀려진 정부예산=이같이 국도 공사비 단가가 고속도로보다 높은 것은 정부의 원가계산 방법에 거품이 많기 때문이다.

특히 토사깎기와 불도저 운반에는 큰 차이가 없었지만 토공사의 대부분을 차기하는 발파와 덤프운반 단가는 국도가 고속도로보다 훨씬 높았다. 이 때문에 시장가격 또한 국도가 높은 것이다.

정부가 산정한 고속도로 발파공사비 원가는 8,489원인 데 비해 국도는 1만4백9원으로 국도가 22.6% 높다. 덤프운반의 정부 예산 단가는 고속도로가 3,956원이고 국도는 6,493원이다. 국도가 고속도로 원가보다 1.6배나 비싼 것이다.

이런 차이는 국도공사가 고속도로에 비해 비경제적인 공법을 더 많이 사용하기 때문이다.

실제로 현풍~김천 고속도로 5공구의 발파암 작업수량을 분석해 보면 일반발파가 94%, 미진동발파 등 일반발파 가격의 2~3배에 이르는 발파공법이 6%를 차지한다. 그러나 아주~상동 국도공사는 일반발파가 60%인 데 비해 고가발파는 40%에 이른다. 평균적으로 국도에서는 설계단계부터 고가 발파공법이 전체의 30%를 차지할 정도다.

건설교통부는 정부의 원가계산 방법은 공사 예정가격의 기준으로만 삼고 있기 때문에 예정가격이 바로 재정 지출로 연결되지 않는다고 주장하고 있다. 그러나 이는 최저가낙찰제와 같은 가격경쟁 입찰방식에서나 성립된다는 게 전문가들의 주장이다.

최저가낙찰제는 정부예산가의 60%선에서 낙찰가가 형성되는 반면 턴키·대안입찰(설계·시공 일괄 입찰)은 거의 부풀려진 예산가대로(85~95%) 지출되기 때문이다.

결국 턴키·대안입찰이 많고 최저가 낙찰제가 적은 국도가 고속도로보다 공사비가 높을 수밖에 없다. 2001년부터 2004년까지 발주된 100개 고속도로와 134개 국도 건설사업을 비교해보면 국도의 턴키·대안 발주물량은 17건으로 고속도로(6건)보다 3배 가까이 많다.

경실련 신영철 정책위원은 "정부는 원청사들로부터 신고받은 하도급 내역을 통해 지출된 재정의 상당부분이 낭비되고 있음을 알면서도 기존의 관행과 특혜구조에서 벗어나지 못하고 있다"고 말했다.

김헌동 본부장은 "도로공사의 설계방식과 입찰과정 및 하도급 내역이 투명하게 공개되면 이러한 문제들을 상당 부분 해결할 수 있을 것"이라면서 "아파트원가 공개 못지 않게 국책사업의 원가공개 노력도 필요하다"고 덧붙였다.


[도로공사비 ‘거품’혈세가 샌다] (中) ‘브로커’로 이득챙긴 재벌기업


정부가 각종 도로공사의 공사비를 과다산정함에 따라 낭비된 예산이 대형 건설업체에만 돌아가고 있다. 대형 건설업체는 공사를 직접 시공하지 않으면서도 천문학적인 이익을 챙기는 반면 하청업체 종사자들은 비정규직의 늪에서 헤어나지 못하고 있는 실정이다. 이에 따라 정부가 거품을 제거하지 않는 이유가 재벌에게 특혜를 주기 위한 것이라는 비난이 높아지고 있다.

◇원청업체는 브로커 역할만=호남고속도로 광주시 우회도로 건설공사 제1공구를 2001년 대안입찰로 따낸 현대산업개발(현산)은 깎기·운반·쌓기공사 비용으로 정부로부터 1백1억6천9백만원을 도급받았다. 이는 정부의 원가계산법에 의해 산정된 금액의 100%에 가깝게 받은 것이다. 그러나 현산은 이를 하청주면서 깎기·운반·쌓기 공사비로 35억1천2백만원을 줬다. 자기가 받은 직접비의 34% 가격에 하도급 계약을 한 것이다.


-간접공사비 90%넘게 떼먹어-

건설공사는 직접공사비와 간접공사비로 나눌 수 있다. 직접공사비는 말 그대로 직접 공사를 수행하는 데 필요한 비용이다. 간접공사비는 직접 공사를 수행하기 위한 지원비용 성격으로 현장직원 급여, 각종 보험료, 적정 이윤 등이 포함된다.

간접공사비에는 이윤이 포함되어 있기 때문에 직접공사비에서까지 차익을 남기는 것은 대형 건설업체의 '폭리'라는 게 전문가들의 주장이다.

특히 현산은 간접비에서도 폭리를 취했다. 현산은 여기에 직접공사비의 31%에 해당하는 35억1천만원을 간접공사비로 받았다. 그러나 하청업체들에 준 간접공사비는 3억1천만원에 불과했다. 자신이 받은 금액의 겨우 10분의 1도 안된다. 결국 현산은 직·간접 공사비를 합쳐 토공사비로만 모두 1백47억6천만원을 받았지만 하도급액은 46억6천만원에 불과했다. 자신이 직접 공사를 하지도 않으면서 낙찰을 받았다는 이유로 앉은 자리에서 1백1억원을 번 셈이다.

현산 관계자는 "하청단계에서 어느 정도 이익을 챙기는 것은 건설업계의 공통된 관행"이라면서 "건설업 특성상 현장이 전국에 산재해 있고 현장마다의 환경이나 특성이 다르기 때문에 어느 한 곳에서 얼마의 이익이 생겼느냐로 이익폭이 많다거나 적다고 말하기 힘들다"고 주장했다.

낙찰가율이 정부 제시 가격의 90%에 이르는 턴키·대안입찰의 이익률은 대부분 광주시 우회도로와 같은 수준이다. 최근 턴키·대안입찰은 삼성·대우·현대·대림 등 6~7개 업체가 독점하다시피 하고 있다.

정부가 건설경기에 악영향을 줄 수 있다면서 제도 확대를 미루고 있는 최저가 낙찰제에서도 직접공사비를 챙길 수 있다.

동부건설은 2002년 목포~광양고속도로(목포~장흥 3공구) 공사를 최저가 낙찰제로 수주했다. 동부건설도 토공사 직접비로 1백24억원을 받고 하청을 주면서 1백5억2천만원을 지급했다. 직접공사비에서만 18억8천만원을 챙겼다. 간접비로 35억4천만원에 원청을 받고 하청을 주면서 17.8% 수준인 6억3천만원만 지급했다. 동부건설도 직접 시공에 참여하지 않으면서 47억9천만원이 생긴 셈이다.

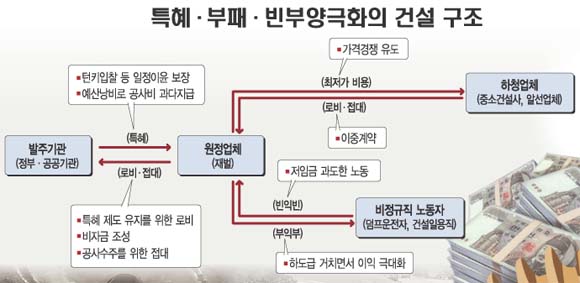

◇소수에게는 구조적인 특혜=이같은 구조적 모순으로 재벌기업은 배를 불리고 있지만 하청업체는 피를 말리는 경쟁을 강요받기 일쑤다.

모든 건설공사에서 공사를 수주한 원청업자는 직접 공사를 하지도 않으면서 짭짤한 이익을 챙길 수 있다. 특히 턴키·대안공사는 재벌들의 잔칫상이라고 불릴 정도로 소수에게 과도한 이익을 보장해 준다. 그들끼리의 경쟁에서 낙찰만 받으면 1개 공사에서만 수십억원에서 수백억원까지 보장받을 수 있기 때문이다. 낙찰만 받으면 대박을 터뜨리는 '로또'를 위해 전·현직 임직원들이 지연 및 학연을 앞세워 총동원된다.

-하청업체에 접대·이중계약 강요-

이에 한화·롯데·신동아·한라건설 등 중견기업체 28개사는 2002년 턴키·대안입찰이 6개 재벌업체에만 돌아가고 있다면서 부패방지위원회에 제도개선을 건의하는 일도 벌어졌다. 경실련 김헌동 국책사업본부장은 "대형 건설업체의 경우 공사를 수주하기 위한 영업·로비 활동만 하고 공사는 여러 하청업자에게 분할해 주는 관리회사에 불과하다"면서 "이들 대형 건설업체와 재벌들은 민자사업, 턴키·대안입찰 등으로 이러한 특혜를 더욱 확장하고 있다"고 말했다.

실제로 원청업체의 로비는 발주기관에만 그치지 않는다. 이러한 제도적 틀을 유지하고 각종 개발 인·허가를 얻기 위해 정부와 지방자치단체에 전방위 로비를 펼친다.

전·현직 건설교통부 관리들의 구속을 비롯해 최근에 일어난 양윤재 서울시 정무부시장과 한현규 경기개발원장의 뇌물수수 등은 이같은 구조를 극명하게 보여준다.

◇다수에게는 냉혹한 경쟁 강요=발주기관과 원청업체와는 달리 원청업자와 하청업자, 하청업자의 하청업자 사이에서는 철저하게 가격경쟁이 이뤄지고 있다. 가격경쟁뿐만 아니라 접대와 로비, 이중계약 등을 강요받고 있는 실정이다.

형제간 권력투쟁과 비자금 문제로 검찰수사를 받고 있는 두산그룹은 하청업체를 선정하면서 이중계약을 통해 해마다 2백억원씩 4년 동안 8백억원대의 비자금을 만들었다.

이러한 유형의 사건은 어제 오늘의 얘기가 아니다. 1993년 이후 올 4월까지 뇌물사건의 55.3%와 공직자 수뢰의 64.3%가 건설과 관련된 사건이었다.

경실련 신영철 정책위원은 "재벌에게는 특혜를 주고 실제 공사를 담당하는 영세업체나 건설노동자들은 비정규직에서 벗어나지 못하기 때문에 빈익빈 부익부 현상은 더욱 심화되고 있다"면서 "다단계 입찰방식의 개선과 다단계 하청구조가 개선되지 않는 한 '재수없이' 걸린 업체만 처벌받는 식의 악순환은 계속될 수밖에 없다"고 말했다.


[도로공사비 ‘거품’ 혈세가 샌다] 下. 최저가낙찰제 확대 ‘외면’


경향신문과 경실련의 도로공사 원가 분석을 통해 한해 50조원이 투여되는 공공공사에서 막대한 예산이 낭비된다는 사실이 드러났다. 실제 공사비보다 예산이 부풀려지고 입찰제도는 소수를 위한 잔칫상으로 변하고 있다. 이로 인해 대기업은 앉은 자리에서 챙긴 수백억원을 비자금으로 조성하고 있다. 반면 하청업체는 불법과 부당함을 강요받고 비정규직 노동자들은 저임금에 시달리는 등 양극화가 심화되고 있다. 그렇다면 이러한 현상을 경제·건설관료들은 과연 몰랐을까?

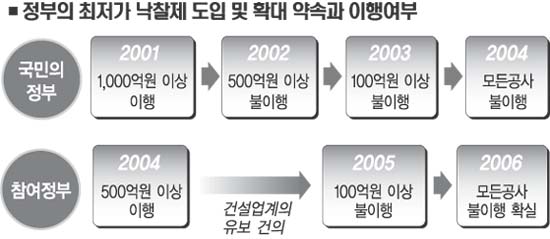

◇대통령 위에 있는 경제관료=국민의 정부 초기이던 1998년 김대중 대통령은 경제대책조정회의에서 "정부 발주공사 예산을 20% 이상 절감하라"고 지시했다. 이에 따라 정부는 공공사업효율화추진단 등을 조직하고 재정경제부와 기획예산처, 건설교통부, 조달청 등 관계기관의 회의를 거쳐 2000년 8월 '건설업 경쟁력 강화방안'을 발표했다. 여기에는 2001년부터 1천억원 이상의 공사에 최저가낙찰제를 도입하고, 2002년 5백억원, 2003년에는 1백억원 이상 공사에도 적용한다는 내용이 담겨있다.

그러나 2001년 1천억원 이상의 공사에 최저가낙찰제를 도입한 이후에는 임기내 약속이 이행된 적이 없다.

참여정부에서도 최저가낙찰제는 주요 과제였다. 인수위에 참여했던 경제관료들은 최저가낙찰제 확대를 새 정권에서 실현하겠다고 공언했다. 2003년 3월 "예산 절감 효과가 큰 최저가낙찰제를 단계적으로 확대하겠다"는 등의 내용을 담은 '새 정부의 경제운용 방향'을 발표한 것이다.

이 자리에서 노무현 대통령은 "정부 정책을 통해 건설업체 의식을 바꿔나가야 한다"면서 "정부가 5년, 10년을 내다보고 큰 원칙에 맞춰 뚝심있게 밀고 나가면 업체들도 조금 불편하더라도 따라올 것"이라고 강조했다. 참여정부의 12대 국정과제의 추진사항으로 최저가낙찰제 확대를 채택하기도 했다.

그러나 당초 올해부터 1백억원 이상까지 확대하려던 계획은 시행 3일 전인 지난해 12월29일 느닷없이 미뤄졌다. 이날 발표된 89쪽의 '2005년 경제운용방향'에서 경기침체 등을 거론하면서 단 3줄만 언급, 1백억원 이상의 최저가낙찰제를 전격 유보시켰다.

사실 정부는 최저가 낙찰제의 단계적 확대에 미온적이었다. 2003년 '10·29 부동산 대책' 이후 건설경기가 위축되고 있어 모든 공공공사에서 가격경쟁을 하게 되면 건설시장의 충격이 너무 크다는 이유에서다. 특히 건설협회나 주택협회 등 건설업계가 지난해 10월 최저가낙찰제 확대 유보를 건의하면서 상황은 급물살을 탔다. 공공공사에서 연 10조원의 국가예산을 절감할 중차대한 내용이 업체의 요구에 묻혀버린 셈이다.

그러나 지난해는 대우건설, 현대산업개발 등 대형 건설업체들이 '사상 최대의 흑자'를 기록하면서 이를 적극 홍보하던 시기였다.

경실련 김헌동 국책사업감시단장은 "대통령 위에서 참여정부의 주요 국정과제를 막고 있는 행정관료들이 정권교체기인 2007년까지 최저가낙찰제나 품셈제도를 전면 개선하겠다고 공언하지만 사실상 안하겠다는 의미"라고 말했다.

◇정부도 알고 있는 과도한 공사원가=건교부나 건설업계는 최저가낙찰제가 시행되면 덤핑수주로 부실 시공이 우려된다고 주장하고 있다. 또 건설교통부 장관은 지난 국감에서 "고난이도 공사 등에서는 여전히 턴키제도가 필요하다"는 입장을 밝히기도 했다.

그러나 실상은 정반대다. 건교부 산하조직인 각 지방국토관리청에 문의한 결과, 최저가낙찰제 발주 공사의 부실 시공 사례나 내용은 없다고 밝히고 있다. 반면 삼성물산 건설부문이 턴키입찰로 수주한 소양감댐 여수로 터널공사는 대형사고가 잇따라 발생했다. 시공능력평가 1위 업체가 예정가격의 94% 금액(1천6백억원)을 공사비로 받고도 올 3월과 4월 잇따라 낙반사고(돌이나 흙 등이 떨어지는 것)가 났고 지난달에는 공사 중 사망사고까지 발생한 것이다.

최저가낙찰제가 낮은 낙찰가율에도 불구하고 부실 시공 우려가 낮은 이유는 정부의 예산가격이 실제 공사비보다 2배 이상이기 때문이다. 즉 낙찰률이 50%만 되더라도 수주받은 업체는 이익을 남길 수 있다는 결론이다.

정부도 현행 원가계산 방식의 문제점을 인정하고 있다.

조달청이 발표한 2001년 '시설공사 원가계산 발전방안' 보고서에 따르면 "현행 원가계산 방식은 구조적으로 정확한 적정공사비 산정이 어렵다"면서 "공사비를 산출하는 데 많은 시간을 투입해야 한다"고 언급했다.

또 "이러한 이유로 일본을 제외한 외국에서는 이런 원가계산방식을 쓰지 않는다"면서 "미국이나 영국 등 선진국에서는 최저가낙찰제가 원칙이기 때문에 우리나라처럼 복잡한 예정가격 제도를 운용할 필요가 없고 최저가 중심의 시설공사를 추진하고 있다"고 밝히고 있다.

결국 정부도 점차 원가계산방식을 시장단가제로 전환한다는 입장이지만 구두선에 그치고 있다. 정부가 1996년 국가계약법 시행령을 개정해 시장단가제가 도입되기는 했지만 올 6월까지 시장단가제는 전체 공사 종류 중 340개(18%)에 그치고 있다.

〈공동기획 경실련·시리즈 끝〉
